La planification présentée sur cette page est indicative et donnée sous réserve de modification. La complexité des projets ainsi que les différentes procédures de mise à l’enquête peuvent notamment faire évoluer le calendrier présenté.

Premiers changements dès 2029
Les premiers changements seront visibles dès 2029 avec l’arrivée des nouveaux trains mis en circulation sur la ligne AL. Dès ce moment, le terminus de la ligne sera situé au niveau de Feydey et la gare de Leysin-Grand-Hôtel ne sera plus desservie.
Le réseau de bus urbain sera repensé dès ce moment et l’interface multimodale prévue au pied des remontées mécanique devrait également voir le jour cette année-là.
Le funiculaire entre Leysin-Centre et Feydey, dont la mise à l’enquête est prévue à la fin de l’année 2026, devrait être mis en exploitation en 2030.
Nouveau tracé ferroviaire à l’horizon 2034
Le projet ferroviaire est actuellement en phase de planification et devrait être mis à l’enquête en 2027. Selon les résultats de cette dernière, les travaux pourraient débuter en 2029 et durer jusqu’à la mise en service en 2034. Dès ce moment, le viaduc historique pourra être transformé pour laisser place au funiculaire permettant l’accès à la halte Leysin-Village depuis Versmont en 2035.

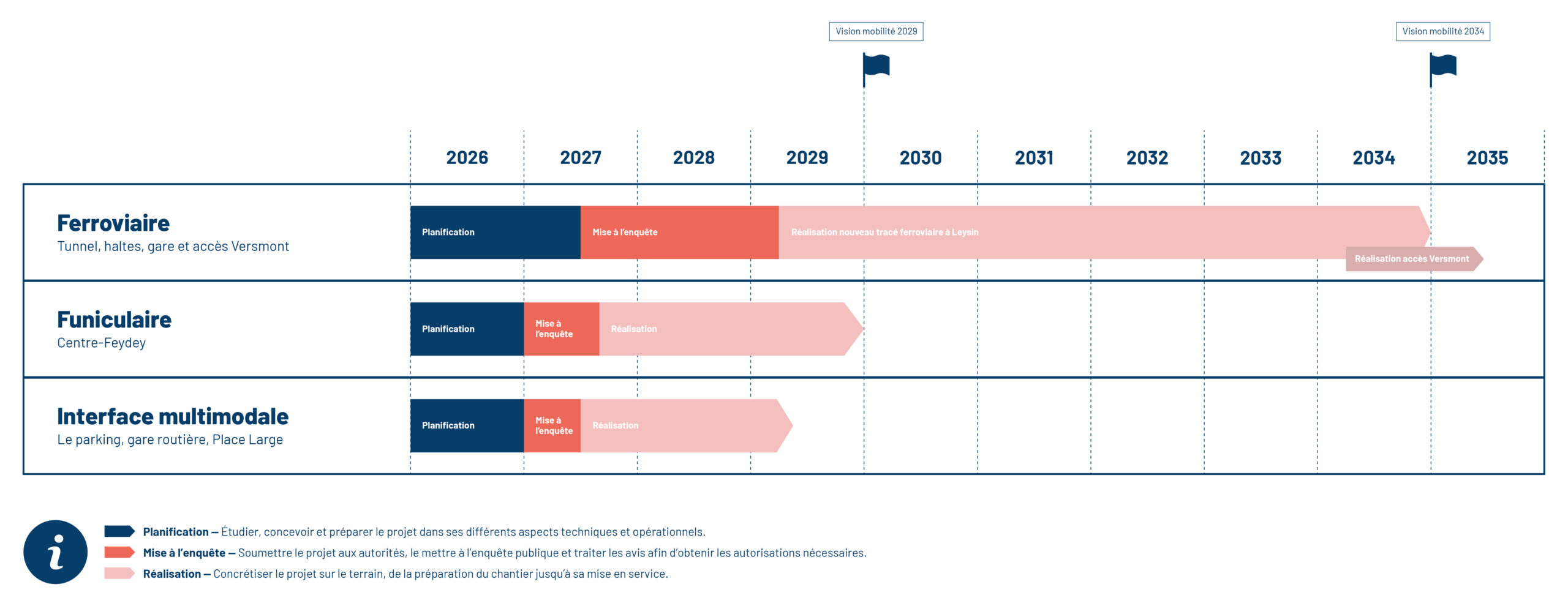

3 grandes phases pour faire évoluer la mobilité à Leysin

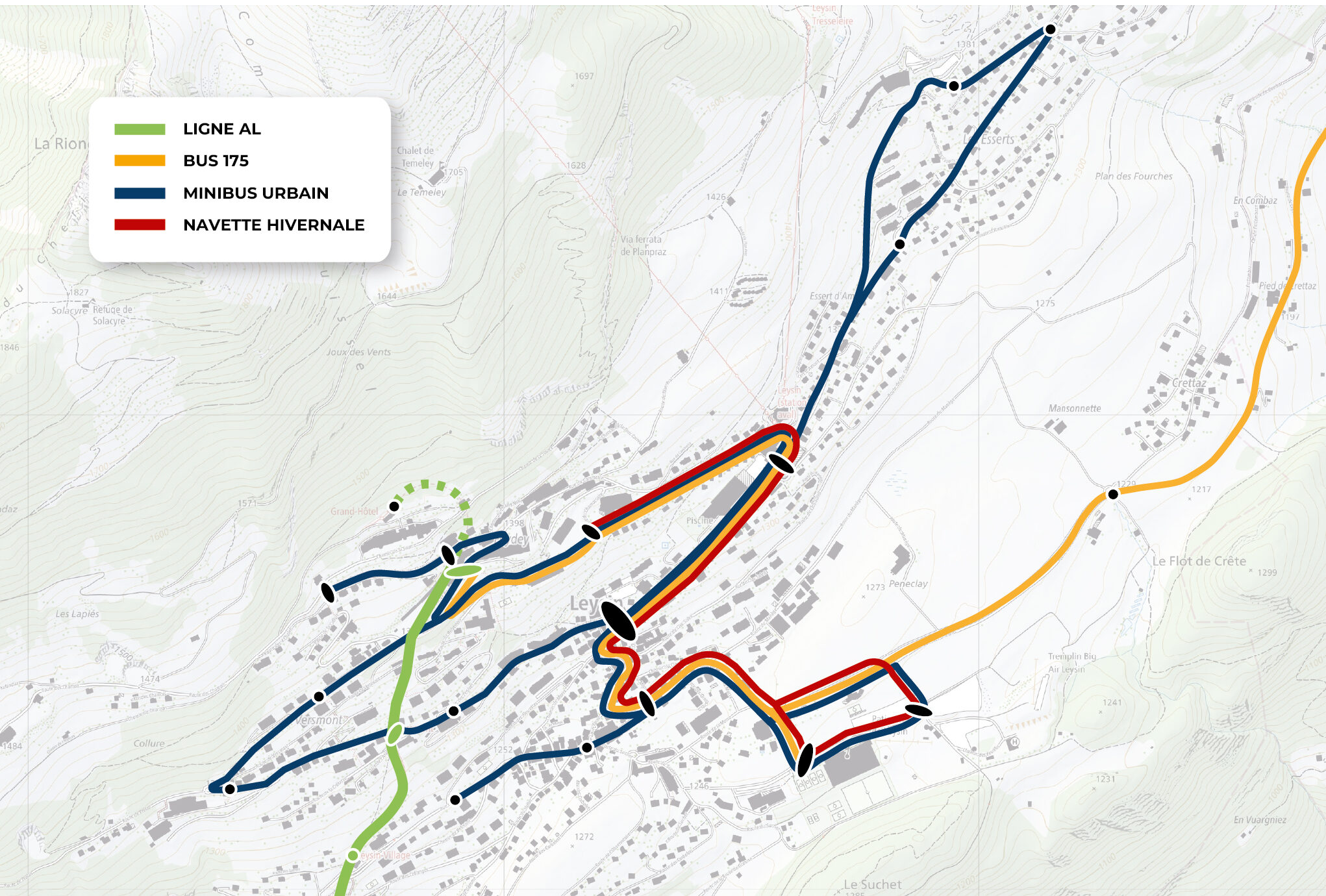

Situation des transports publics de Leysin en 2026

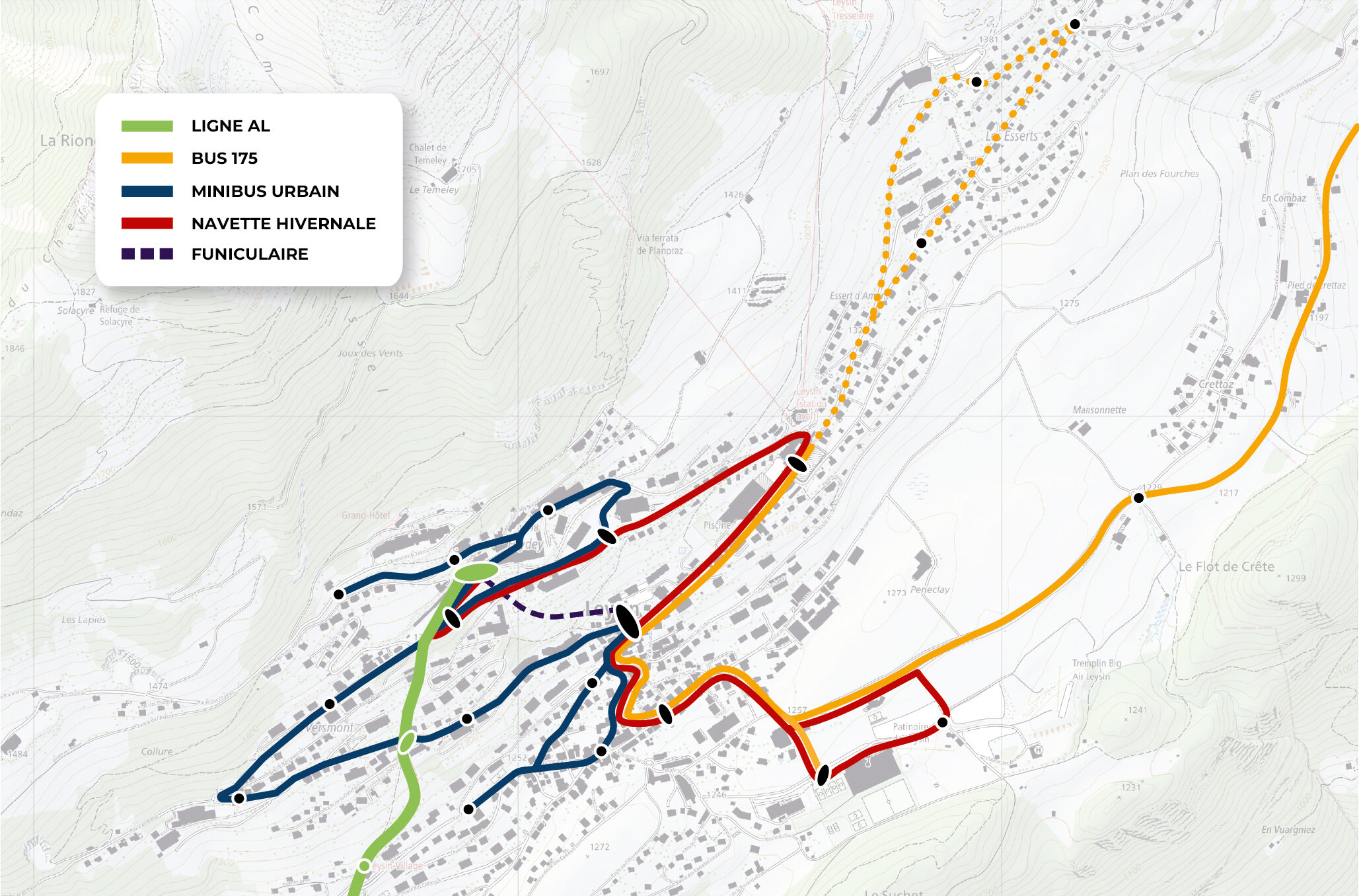

Vision 2029

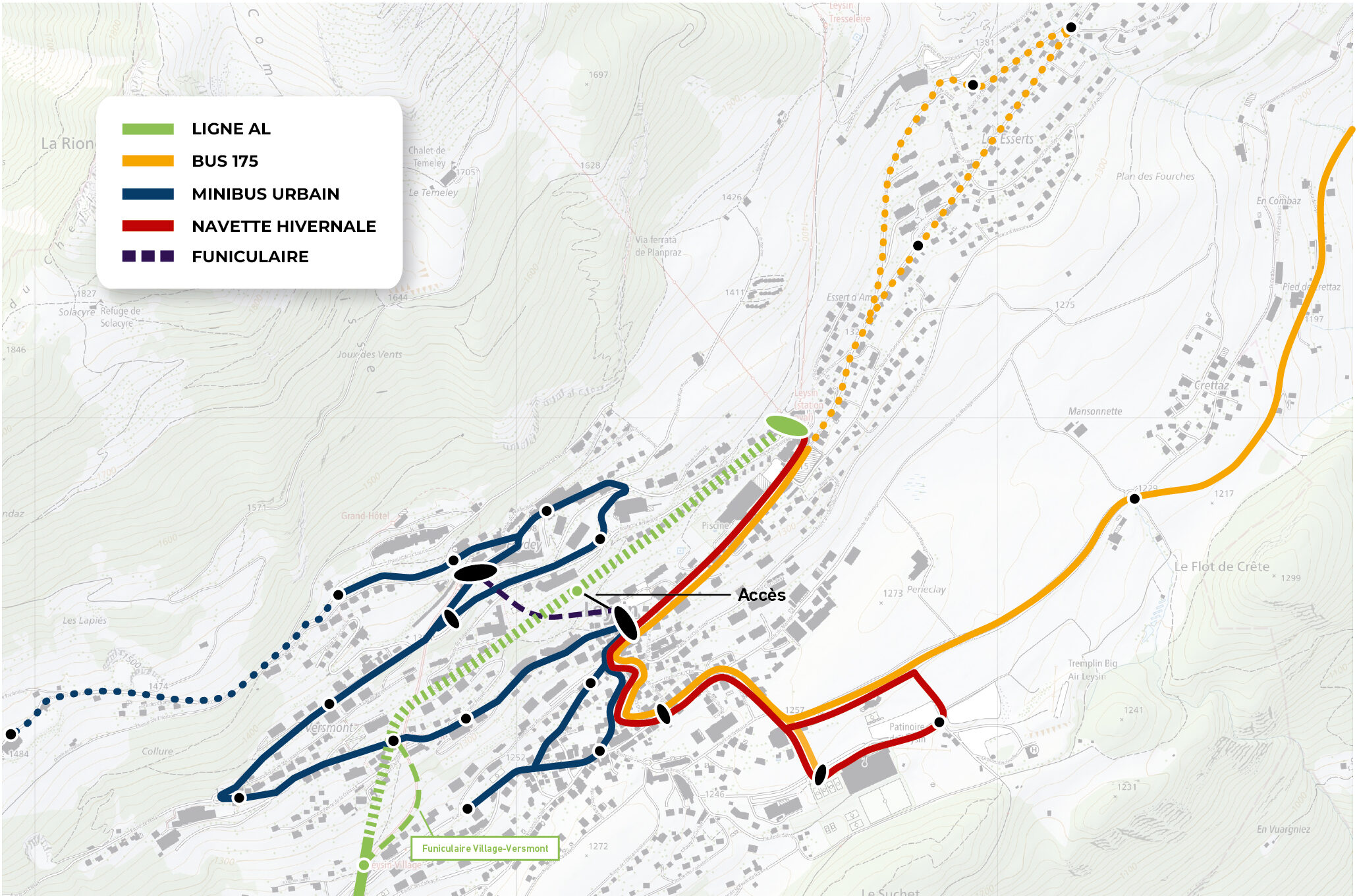

Vision 2034
